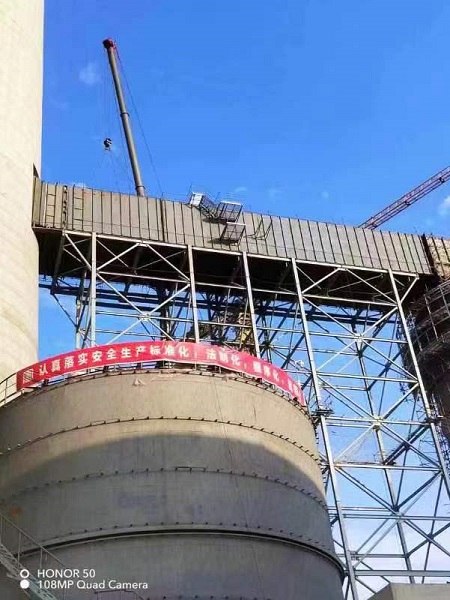

本網訊 7月1日18時55分,環保分公司承建的山煤河曲2×350MW低熱值煤發電工程煙氣脫硫系統EPC總承包項目,1號脫硫凈煙道順利吊裝就位,比原定節點工期提前5天,為后續項目建設奠定良好基礎。
? ? ? ? 為確保節點順利完成,項目部精心謀劃、認真部署。在制作場地比較狹小不利于大面積配制的情況下,采取先單片后組對的方式,優化施工程序節省了場地,保障了煙道的正常制作。同時在制作過程中項目專工會同監理及業主方對拼接、焊接作業進行全程監控,并嚴格執行集團公司下發的《鋼結構焊接監督管理手冊》的相關內容進行監督落實,煙道內部所有焊縫、支撐及臨時生根點進行打磨處理,殼體焊縫按照要求做100%滲油試驗。
? ? ? ? 吊裝前,項目經理針對現場安全防護措施及機械、吊具、鎖具等進行逐項查驗,做好安全技術交底,特別對高空作業人員進行重點風險提示,并在吊裝過程中進行全程監護。整個吊裝過程,各工種人員密切配合,細致操作,吊裝一次成功,得到了監理、業主的一致好評。
? ? ? ? 接下來,項目部將再接再厲,嚴格按照公司要求,努力做好下階段擋板門安裝、凈煙道防腐等工作,全力確保項目順利完成。
